Saka Energi Kejar Penyelesaian Proyek Lapangan Sidayu


Jakarta, OG Indonesia --
PT Saka Energi Indonesia sebagai Anak Perusahaan PT Perusahaan Gas Negara Tbk (PGN) di bidang hulu minyak dan gas bumi, terus berkomitmen dalam mengembangkan proyek lapangan baru, salah satunya adalah pengembangan Lapangan Sidayu yang berlokasi sekitar 7 km dari lapangan utama Pangkah PSC di Ujung Pangkah, Jawa Timur.

Sesuai dengan persetujuan Plan of Development (POD), pengembangan Lapangan Sidayu terdiri dari pembangunan 2 wellhead platforms, yaitu Well-Head Platform C (WHP C) dan Well-Head Platform D (WHP D), production pipeline dan gas lift pipeline.

Pjs Direktur Utama PT Saka Energi Indonesia, Susmono Soetrisno, mengungkapkan bahwa kedua platform Sidayu ini didesain sendiri oleh Tim Saka Energi, mulai dari desain struktur, platform detail, rekayasa, termasuk fasilitas di dalamnya. Desain tersebut telah disesuaikan dengan kondisi dan kapasitas produksi di Lapangan Sidayu, sehingga design ini dinilai paling optimum dan tepat dengan kondisi di lapangan.

"Komitmen efisiensi Capex dan Opex serta mempercayakan proyek migas ini ke sumber daya manusia domestik terbaik perusahaan merupakan bentuk nyata dalam mencari peluang dan menghadapi tantangan di era pandemi saat ini," ungkap Susmono dalam keterangannya, Rabu (23/9/2020).

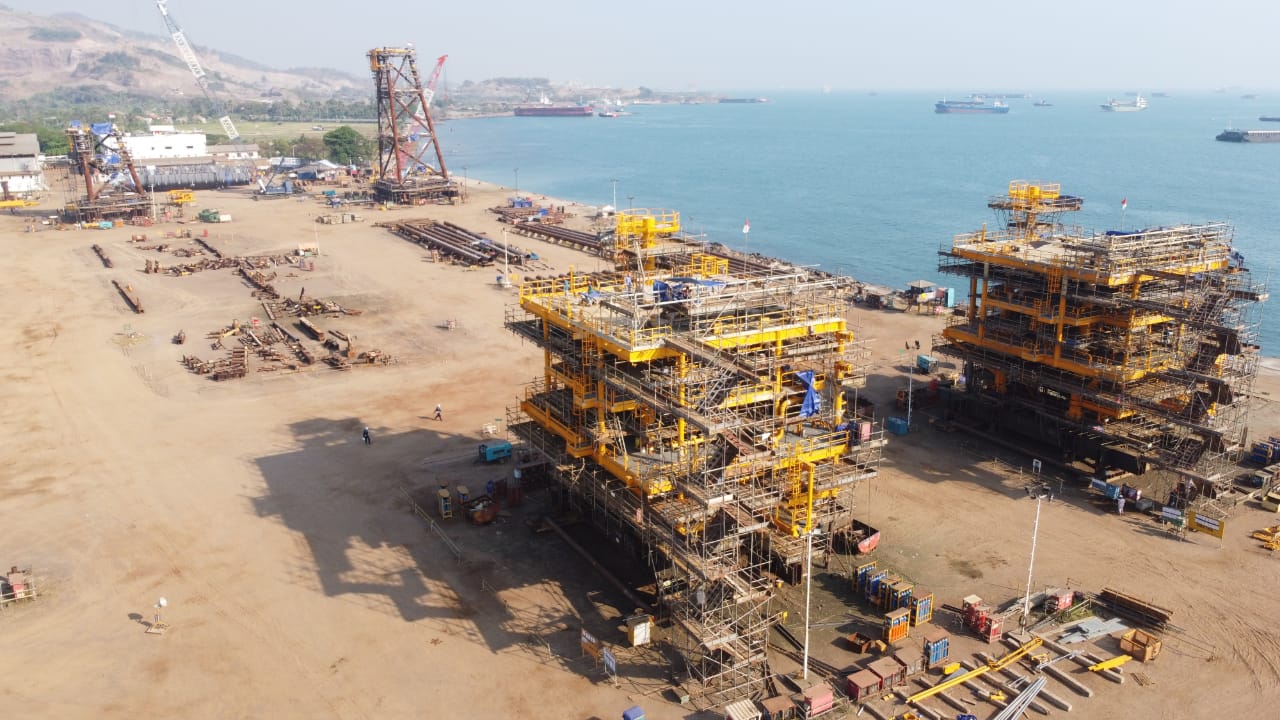

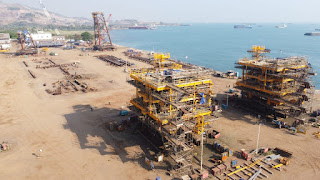

Hingga saat ini perkembangan pekerjaan fabrikasi pembangunan 2 platform sudah mencapai progres 78%, dengan rencana sail away kedua platform pada November 2020, diikuti dengan instalasi platform yang ditargetkan selesai pada Desember 2020. Selanjutnya, akan dilakukan pengeboran 3 sumur, yaitu 2 sumur re-entry dan 1 sumur pengembangan baru.

Pengembangan proyek ini juga sebagai bentuk kontribusi Saka Energi dalam memenuhi pasokan energi untuk Indonesia di tengah pandemi COVID-19 dan tantangan harga minyak dunia. Semangat untuk berkontribusi ini melecut Saka Energi melakukan percepatan waktu pelaksanaan pekerjaan proyek dari 17 bulan menjadi 12 bulan, dengan target first oil Lapangan Sidayu adalah di pertengahan tahun 2021.

Susmono mengungkapkan bahwa percepatan rencana penyelesaian proyek dilakukan dengan penyederhanaan terhadap desain kedua platform tanpa mengurangi standar funsional dan kualitas platfom tersebut. Dua platform ini juga cukup identik, sehingga dapat mempercepat dalam proses order material, equipment, fabrikasi dan sebagainya.

Proses review dan pekerjaan di lapangan juga dioptimalkan agar bisa lebih cepat. Saka Energi telah berkoordinasi dengan kontraktor dan EPC Contractor di lapangan. SDM Internal Saka Energi juga berkolaborasi dengan berbagai stakeholder untuk mempercepat proses kontruksi secara intensif agar proses pelaksanaan pekerjaan sesuai dengan komitmen dan target waktu yang telah ditetapkan. Adapun proses percepatan di lapangan, mulai dari review teknis, detail engineering, hingga proses fabrikasi.

Fabrikasi pembangunan platform atau anjungan lepas pantai ini dilaksanakan di Cilegon. Setelah fabrikasi platform selesai, proses selanjutnya adalah memindahkannya ke kapal tongkang (load out) dan diangkut menuju lokasi, Lapangan Sidayu. Pengangkutan platform dengan kapal tongkang inilah yang disebut dengan sail away. Setelah sampai di lapangan, akan dilakukan instalasi.

Susmono menjelaskan bahwa salah satu hal paling kritikal dalam proses instalasi adalah heavy lift saat pemasangan jacket platform dengan berat lebih dari 200 ton dan pemasangan topside platform dengan berat lebih dari 500 ton, yang memerlukan kapal pengangkat atau crane ship. Dengan segala tantangannya, Saka Energi berkomitmen proses heavy lift ini akan selesai tepat waktu yakni Desember 2020.

Lapangan Sidayu diharapkan mampu menyumbang tambahan produksi minyak sekitar 7.000 BOPD dan 3,9 MMSCFD gas di Pangkah PSC. Rencananya, produksi dari Lapangan Sidayu tersebut akan terhubung dengan fasilitas produksi yang ada melalui pipa bawah laut.

“Proyek Lapangan Sidayu ditujukan untuk menunjang ketahahan energi domestik, khususnya di area Jawa Timur. Seperti yang diketahui, Saka Energi memiliki kewajiban untuk menyuplai gas ke PJB Jawa Timur dalam volume optimum yang dihasilkan oleh Lapangan-Lapangan di Blok Pangkah,” tambah Direktur Utama PGN, Suko Hartono.

"PGN sebagai Sub Holding Gas dari PT Pertamina (Persero) akan terus menjadi bagian dari solusi nyata bagi bangsa untuk memenuhi kebutuhan energi nasional. Dukungan terhadap pertumbuhan ekonomi daerah melalui eksplorasi migas dan pemanfaatan produk migas bagi kebutuhan daerah setempat, akan bermuara pada peningkatan perekonomian nasional sebagai tujuan akhir dari pengembangan kekayaan alam Indonesia," tegas Suko.

Saat ini, Saka Energi mengelola 10 Wilayah Kerja di Indonesia dan 1 blok Shale Gas di Amerika Serikat. Di Indonesia, Saka Energu telah  mengelola 6 Wilayah Kerja sebagai operator dengan kepemilikan 100% hak partisipasi, seperti  di Pangkah, South Sesulu, Wokam II, Pekawai, West Yamdena dan Muriah. (R1/Migas Indonesia)
